As etapas do teste após o comissionamento dodisjuntor a vácuoincluem principalmente os seguintes links principais para garantir a operação segura e confiável do equipamento:
1. Teste de resistência de isolamento
Preparação antes do teste
Verifique o estado do megôhmetro para garantir que o terminal de aterramento esteja conectado corretamente ao produto de teste.
Odisjuntor a vácuodeve estar no estado aberto, o fio terra está conectado ao terminal E e os condutores da porta estão em curto-e aterrados, respectivamente.
Operação de medição
Selecione um megôhmetro de 2500 V para medir a resistência de isolamento entre os pólos do circuito principal e o circuito de controle ao terra e registre os dados de 15 e 60 segundos.
Após o teste, é necessário descarregar totalmente e desligar.
2. Detecção de vácuo
Preparação de equipamentos
Certifique-se de que odisjuntor a vácuoé isolado do exterior, limpo e seco, e a distância de abertura atende aos requisitos.
Use um testador de vácuo especial. Ao conectar, preste atenção à correspondência entre a linha de alta-tensão e a linha de teste amarela-verde.
Execução de teste
First check for leakage to determine whether there is leakage, and measure the vacuum℃after passing the test (standard: factory>1,33×10⁻³ Pa, inspeção regular ainda é necessária após o comissionamento).
Após o teste, descarregue e desconecte.
3. Teste de resistência do circuito condutor
Requisitos de fiação
Ao fechar, a linha de tensão é conectada ao interior e a linha de corrente ao exterior; a corrente do método de queda de tensão CC deve ser maior ou igual a 100A.
Padrão de medição
O valor da resistência deve estar de acordo com as normas do fabricante, e a descarga após o teste deve ser maior ou igual a 3000MΩ (20 graus).

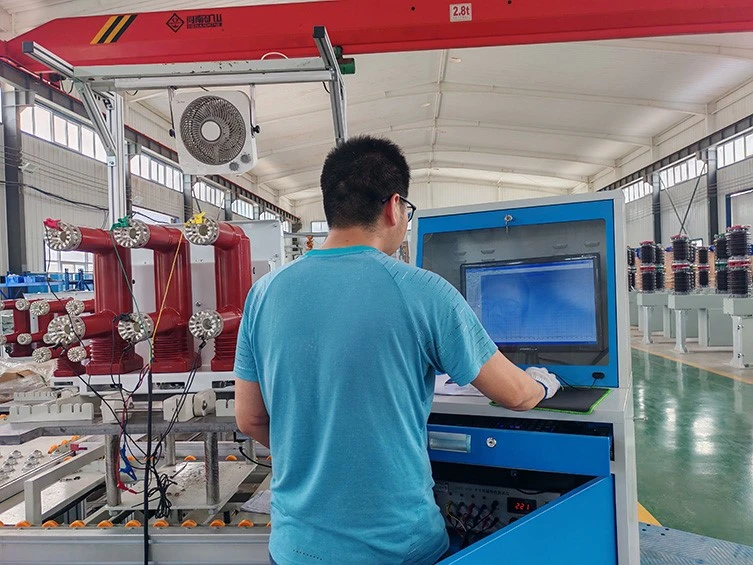

4. Teste de horário de abertura e fechamento
Conexão de equipamento
Conecte odisjuntor a vácuotestador de características à linha de controle secundária e o cabo de interrupção primário ao canal de tempo.
Gravação de parâmetros
Meça o tempo de salto de fechamento, o tempo de abertura e fechamento e a sincronização, e a diferença-de três fases deve ser controlada dentro do intervalo especificado.
5. Teste de tensão suportável
Tensão suportável de frequência de energia
Aplique tensão suportável de frequência de energia de 42kV à câmara de extinção de arco trifásico por 1 minuto para detectar se o grau de vácuo atende ao padrão (padrão maior ou igual a 38kV).
Manuseio anormal
Se a tensão suportável não for qualificada, a câmara de extinção de arco deverá ser imediatamente desativada e substituída.
6. Outras inspeções
Estado mecânico: Verifique o sobrecurso do contato (maior ou igual a 3+10mm), distância de abertura (maior ou igual a 12+1mm) e flexibilidade do mecanismo de operação.
Monitoramento ambiental: Após o comissionamento, o ambiente operacional do equipamento precisa ser verificado regularmente para evitar umidade, vibração e outros fatores que afetam o desempenho do isolamento.

Resumo:
Após o comissionamento, o teste precisa ser realizado na ordem de resistência de isolamento, vácuo, resistência do circuito condutor, tempo de abertura e fechamento e teste de tensão suportável para garantir que todos os parâmetros principais atendam aos padrões. Caso seja encontrada alguma anormalidade, ela deve ser tratada e registrada a tempo para garantir a operação segura do equipamento.
Shaanxi West Power Tongzhong Elétrica Co., Ltd.
Nosso endereço de fábrica
No.1 East Gaoxin Avenue, zona de desenvolvimento-de alta tecnologia, cidade de Baoji, província de Shaanxi, China
Número de telefone
+86 18091767067(WhatsApp/Wechat)
E--e-mail
